250.000 Kubikmeter Sand zusätzlich für den Schutz der Insel – komplexe Bergung geplant

Trotz einer vergleichsweise ruhigen Sturmflutsaison investiert Niedersachsen auch in diesem Sommer wieder in die weitgehend aus Schutzdünen bestehenden Küstenschutzanlagen auf Langeoog: Bei den Anfang Juni begonnenen Arbeiten handelt es sich um die Fortsetzung einer bereits 2024 vorgenommenen Strandaufspülung vor dem Langeooger Pirolatal. „Schlechte Witterungsbedingungen im Spätsommer und Frühherbst hatten einen Abschluss der Arbeiten im vergangenen Jahr verhindert“, erklärt der NLWKN (Niedersächsischer Landesbetrieb für Wasserwirtschaft, Küsten- und Naturschutz), der die Maßnahme betreut.
„Das aktuelle Beispiel zeigt noch einmal sehr eindrücklich, wie schmal das Zeitfenster für Küstenschutzvorhaben auf den Ostfriesischen Inseln im ungünstigen Fall ist – und warum sich eine Überschneidung mit der touristischen Hauptsaison deshalb leider nicht vermeiden lässt“, erläutert Prof. Frank Thorenz, Leiter der für den Schutz der Ostfriesischen Inseln zuständigen NLWKN-Betriebsstelle Norden.
Zur Erinnerung: Im Spätsommer 2024 war es trotz einer anschließend eher ruhigen Sturmflutsaison bereits Ende August und damit ungewöhnlich früh zu einem ersten leichten Sturmflutereignis gekommen. Auch die weitere Witterungslage erschwerte das Voranschreiten der Küstenschutzmaßnahme, sodass zunächst nur rund 270.000 der ursprünglich geplanten 450.000 Kubikmeter Sand vor der Langeooger Pirolatal-Düne eingebaut werden konnten. „Die Sturmflutsicherheit für den Winter 2024/2025 war damit sichergestellt – für die Sicherheit dieses Dünenabschnitts auch in Zukunft müssen wir allerdings in diesem Jahr nachlegen“, so Thorenz.
Konkret plant der NLWKN den Einbau von weiteren 250.000 Kubikmetern Sand im Bereich des vor der eigentlichen Düne liegenden Sanddepots und des vorgelagerten Strandes. Das knapp zwei Kilometer lange Depot hat eine wichtige Aufgabe: Es schützt den eigentlichen Dünenkörper gegen die hier herrschenden starken Seegangs- und Strömungsbelastungen. Die Pirolataldüne selbst ist für den Schutz von Teilen der Langeooger Ortslage und des Wassergewinnungsgebiets der Insel von zentraler Bedeutung.


Startschuss im Juni
Der Startschuss für die Einrichtung der Baustelle des naturbasierten Küstenschutzvorhabens fiel Mitte Juni – zunächst mit vorbereitenden Arbeiten am Strand. Am 18. Juni landete das Frachtschiff „MS Harle Gatt“ der Reederei Warrings schweres Arbeitsgerät auf dem Weststrand an. Es folgt das Einschwimmen der knapp zwei Kilometer langen Spülleitung von See. Bei günstiger Witterung plant der Landesbetrieb den Beginn der eigentlichen Spülarbeiten zum Juli. Ein Abschluss der Arbeiten ist im Verlauf des Sommers vorgesehen.
Bei der Umsetzung arbeitet der NLWKN mit der dänischen Firma Rhode Nielsen A/S zusammen. Zum Einsatz kommt das Spezialschiff „Magni R“. Der Saugbagger hat eine Ladekapazität von 1.570 Kubikmetern. Gefüllt wird der Laderaum der „Magni R“ mit Sand, der an der Ostseite des Seegatts „Accumer Ee“ entnommen wird. Hier, zwischen Baltrum und Langeoog, stehen ausreichende Sandmengen zur Verfügung. Die Entnahmestelle könne sich, so heißt es beim NLWKN, durch die dort herrschenden starken Gezeitenströmungen, ständigen Welleneinfluss und den damit verbundenen Sandtransport auf natürliche Weise schnell wieder regenerieren.
Das Spezialschiff wird zwischen der Entnahmestelle und der Koppelstation der Spülleitung vor Langeoog kreuzen, um das Sand-Wasser-Gemisch Richtung Strand zu befördern, wo der sich absetzende Sand mit Planierraupen verteilt und profiliert wird. Das Verfahren hat sich nach NLWKN-Einschätzung bewährt: Langeoog ist die einzige Ostfriesische Insel, auf der bisher keine massiven Küstenschutzanlagen erforderlich waren. „Unser Ziel ist es, Schutzmaßnahmen im besonders wertvollen Naturraum des Nationalparks an den natürlich ablaufenden Prozessen zu orientierten und soweit möglich den Bau massiver Küstenschutzanlagen zu vermeiden“, unterstreicht Thorenz.

Komplexe Bergung als Sonderaufgabe

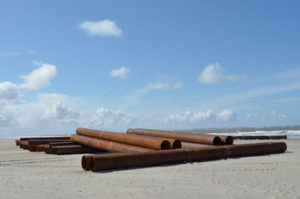

Eine Besonderheit des diesjährigen Vorhabens stelle, so der NLWKN, die Bergung eines im Unterwasserbereich verbliebenen Teils einer Spülleitung aus einer der letzten Strandaufspülungen dar. Küstenschutzexperte Frank Thorenz: „Aufgrund einer Übersandung durch vor der Küste wandernde Sandriffe konnte dieses Segment der Leitung bislang noch nicht geborgen werden.“
Die Bergung soll nun mit Hilfe eines Spezialgerätes aus den Niederlanden gelingen: Bei dem sogenannten Baggerlader „Gungner R“ handelt es sich um einen 55 Meter langen und 15 Meter breiten Stelzenponton mit Großbagger, der sich mit seinen ausfahrbaren Stelzen auf dem Meeresgrund abstützen kann. Mit diesem soll die Leitung im strandnahen Bereich freigelegt werden. „Die Bergung wird im Sommer bei ruhigen Witterungs- und Wellenbedingungen erfolgen und kann deshalb noch nicht genau terminiert werden“, erklärt der NLWKN.
Der Aufspülbereich selbst muss aufgrund der möglichen Gefahren während des Spülbetriebs teilweise gesperrt werden. Die Küstenschützer bitten alle Strandspaziergängerinnen und Strandspaziergänger, die Spüldämme und das Spülfeld aus Sicherheitsgründen nicht zu betreten. -NLWKN-
